Se instalaron tres nuevos reactores en el proceso de renovación de Salto Grande

En el marco del proceso de renovación de la represa de Salto Grande, se viene llevando adelante un trabajo de recambio de piezas fundamentales para el funcionamiento integral del complejo hidroeléctrico.



En este caso, se realizó el cambio de tres reactores en el transcurso de un solo día. El vicepresidente de la Comisión Técnica Mixta de la Delegación Uruguaya de Salto Grande, Ec. Nicolás Irigoyen, señaló que la renovación y repotenciación del banco de reactores de barra 2 de 500kV en la subestación Salto Grande Argentina avanza a un muy bien ritmo.



“Es un gran trabajo que viene realizando todo el equipo, quienes lograron retirar 3 reactores de 50Mvar e instalar 3 nuevos reactores de 100Mvar en un solo día”, destacó.

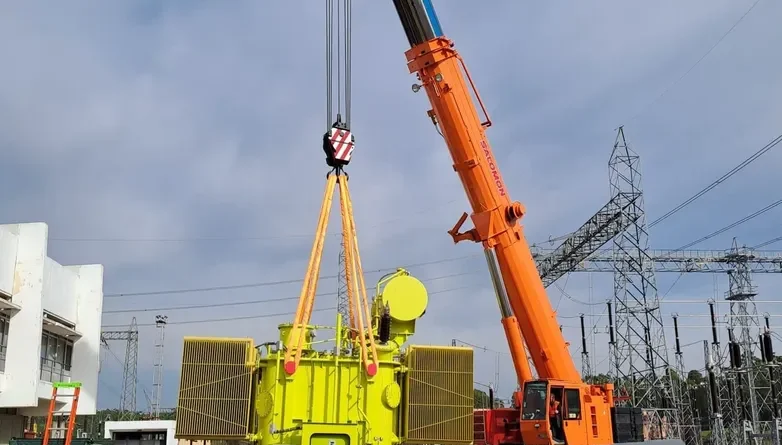

“Esto implicó un total de 12 izajes de 40 toneladas cada uno, también se retiró el interruptor de maniobra y en los próximos días comienza la instalación del nuevo equipo de maniobra, lo cual es parte del proceso de renovación del complejo”, agregó.

Comenta con tu cuenta de Facebook
¡Compartir Publicación!
